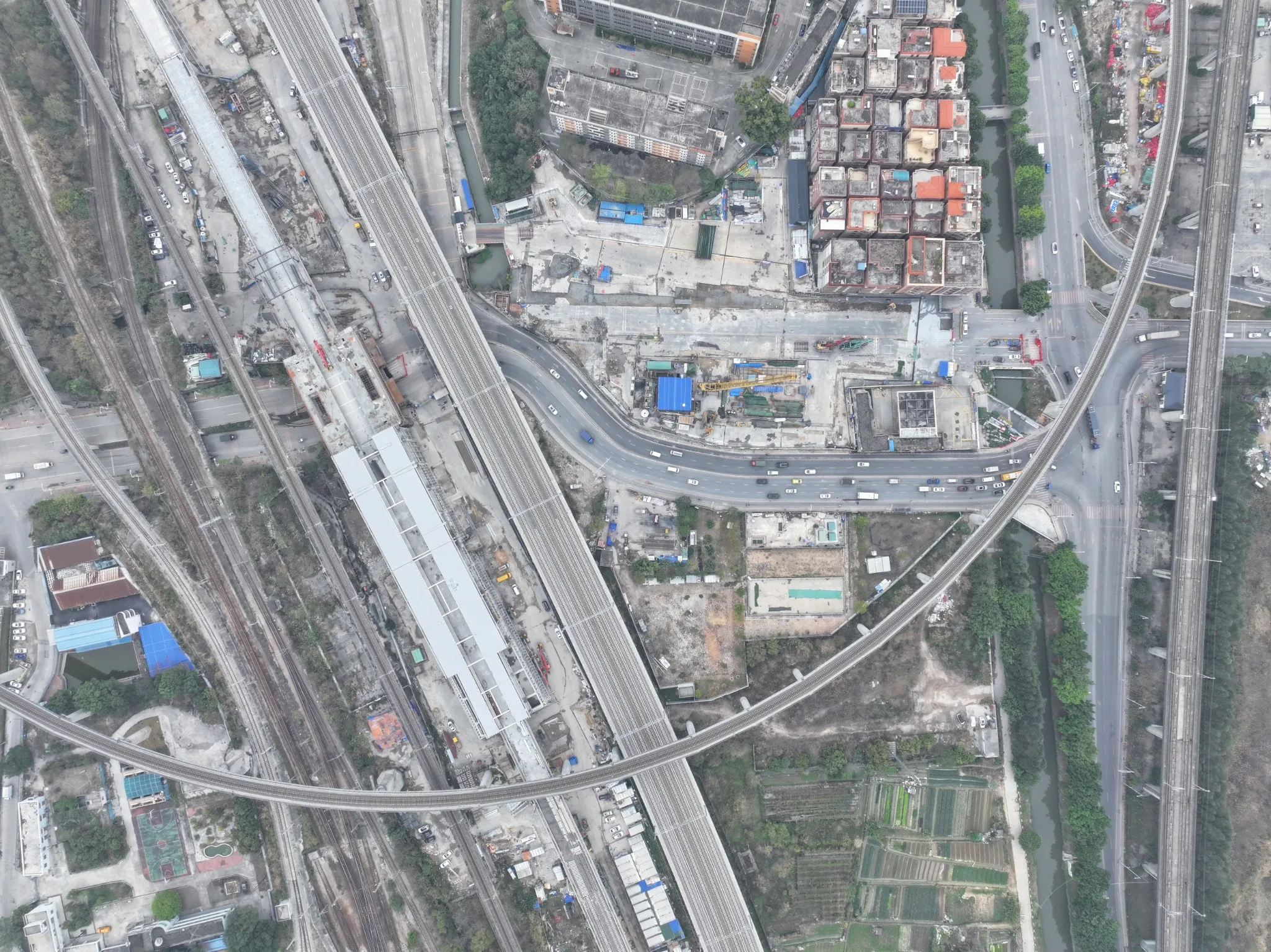

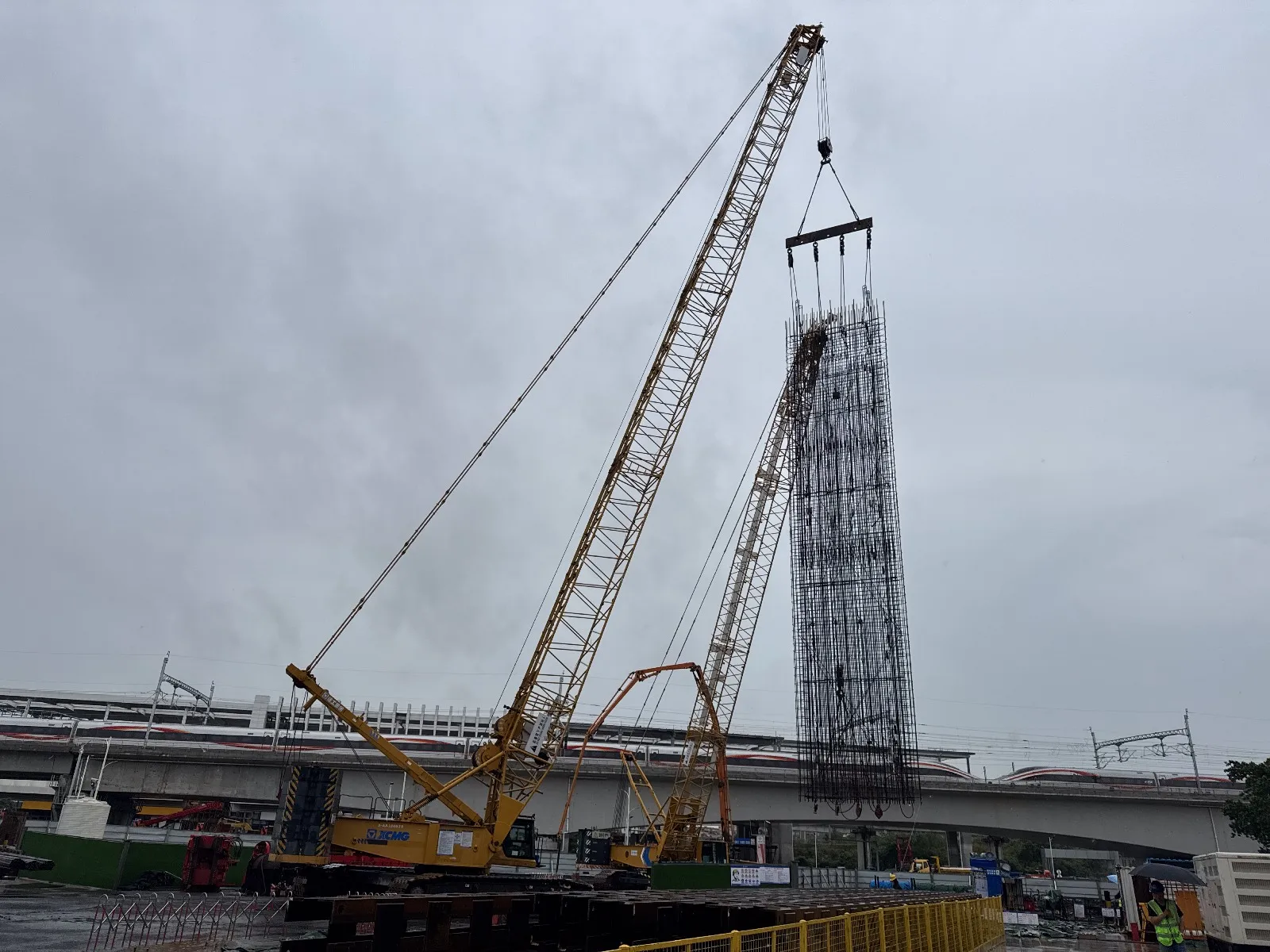

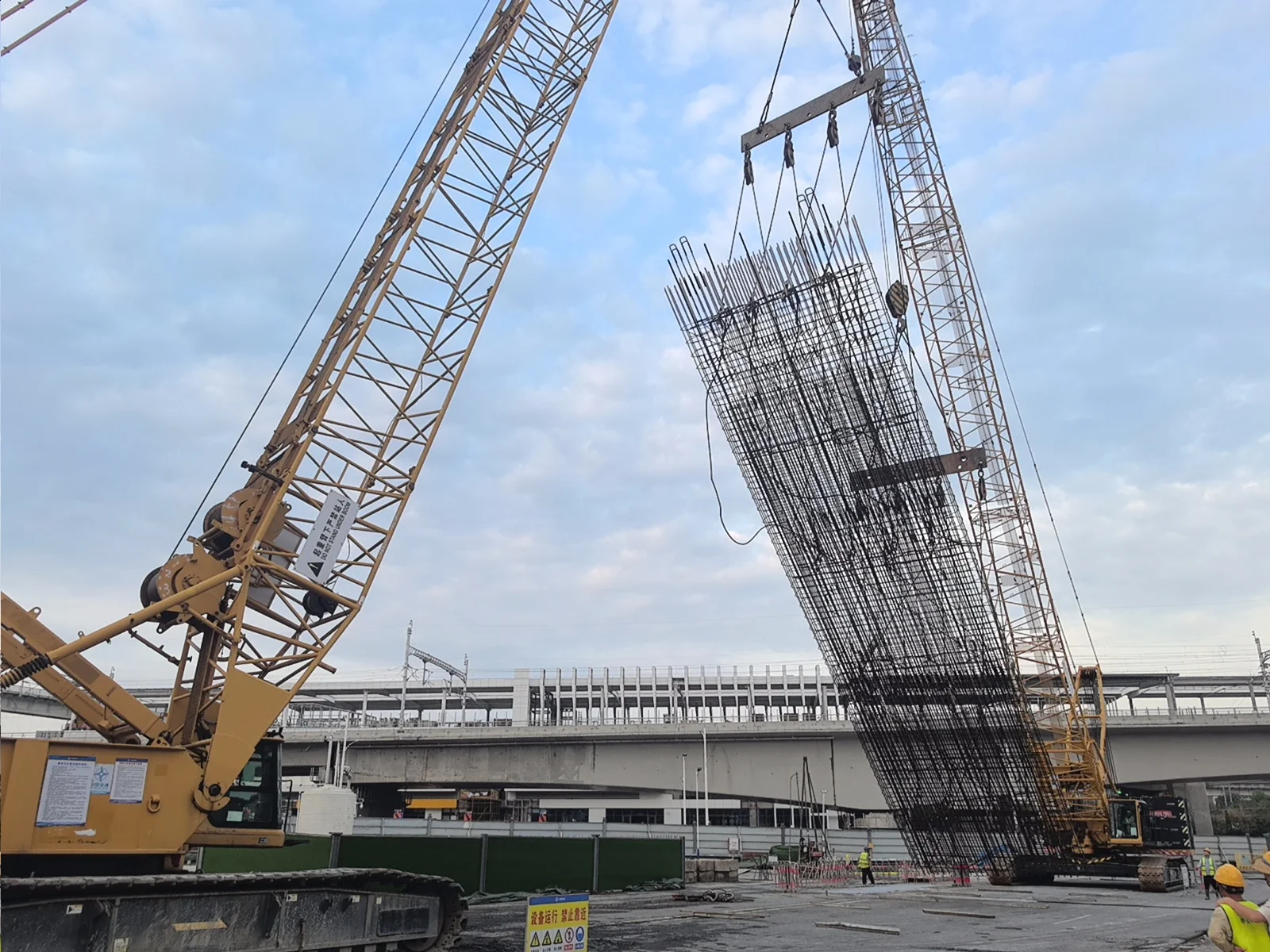

近日,随着最后一幅地下连续墙浇筑完成,广州地铁8号线北延段江高站完成主体围护结构施工。8号线北延段南起白云区滘心站,北至花都区广州北站,全长约20.7公里,设11座车站,江高站位于白云区江高镇,车站长160米、宽59米,为地下两层岛式车站。截至4月底,广州地铁在建线路进度条如下:
8号线北延段(滘心-广州北站)土建工程累计完成17%。11座车站中,8座开始进行土建施工,江府站由八支建设,其余进行前期准备;11个区间中,2个进行土建施工,其余进行前期准备。
8号线北延段支线(江府-纪念堂)土建工程累计完成12%。11座车站中,1座开展机电施工、9座进行土建施工,其余1座进行前期准备。11个区间(含出入场线),1个进行土建施工,其余进行施工前准备。
10号线(西塱-石牌桥)土建工程累计完成94%。13座车站中,11座已“三权”移交,1座已封顶进行机电施工,1座进行土建施工;13个区间中,西塱至广州大道中段轨行区已“三权”移交,剩余1个进行机电施工,1个进行土建施工。广钢新城车辆段已“三权”移交。
12号线(浔峰岗-大学城南)土建工程累计完成94%。其中东西段土建累计完成95%,18座车站中,年内计划开通的17座车站已“三权”移交,东西段轨行区、大学城南停车场和槎头车辆段已“三权”移交。
13号线二期(朝阳-鱼珠)土建工程累计完成91%。23座车站中,1座车站机电已完工,19座进行机电施工,3座进行土建施工;全线区间隧道已贯通。凰岗停车场及盖体进行土建及机电施工,鱼珠停车场已“三权”移交。
14号线二期(嘉禾望岗-广州火车站)土建工程累计完成67%。8座车站中,7座已封顶进行机电施工,剩余1座进行前期准备;9个区间中,8个已贯通,剩余1个区间(广州火车站至广乐中间风井)进行前期准备。乐嘉路至嘉禾望岗段轨行区已“三权”移交。
18号线后通段(冼村-广州东站)土建工程累计完成51%。广州东至冼村区间盾构段已贯通,正在进行暗挖段施工。
22号线后通段(陈头岗-芳村)土建工程累计完成92%。4座车站均已封顶开展机电施工;4个区间均已贯通,短轨累计完成80%。
